Отраслевые
и специализированные
решения
1С:Предприятие

Отраслевое решение на базе 1С:ERP


Решение разработано на основе конфигурации «1С:ERP Управление предприятием» и дополнено отраслевыми подсистемами для управления строительными проектами, сметами, выполнением работ, автотранспортом и недвижимостью.


Отраслевые подсистемы


Управление
инвестиционной
деятельностью

Сметная
подсистема

на базе
1С:СМЕТА 3

Управление
выполнением
работ


Цикл управления строительством


1C:ERP Управление строительной организацией поддерживает полный управленческий цикл строительной организации: от планирования продаж, бюджетов, смет, графиков, договоров и ресурсов до учета факта, контроля отклонений и корректировки планов.


2

Выполнение

Поставки, производство, выполнение работ, списание материалов, работа техники, акты и расчеты.

1

Планирование

Продажи, бюджеты, сметы, календарные графики, договоры, закупки, ресурсы и платежи.

3

Контроль

План-фактный анализ бюджетов, договоров, поставок, ресурсов, сроков и выполнения работ.

4

Перепланирование

Корректировка планов, бюджетов, графиков производства работ и договорных условий.


Подробно

Планирование

  • планирование продаж, доходов, расходов, инвестиций и движения денежных средств;
  • подготовка смет на выполнение строительно-монтажных и прочих работ;
  • формирование календарного плана-графика выполнения работ;
  • расчет бюджета выполнения работ и планирование добавленной стоимости;
  • планирование закупок, материалов, оборудования, автотранспорта, техники и собственных ресурсов;
  • формирование условий договоров с заказчиками, подрядчиками, поставщиками и покупателями недвижимости;
  • формирование заявок на расходование денежных средств и платежного календаря.

Выполнение и учет

  • производство материалов и оборудования под потребности строительства;
  • поставка и доставка материалов от внешних поставщиков и производственных подразделений;
  • отражение фактического выполнения работ и формирование журнала КС-6а;
  • списание материалов на конкретные строительные работы;
  • приемка работ подрядчиков и сдача работ заказчику;
  • учет работы автотранспорта, строительной техники, сотрудников и механизмов;
  • формирование себестоимости строительства, финансового результата и расчетов с контрагентами.

Контроль и анализ

  • план-фактный анализ продаж, бюджетов и исполнения договоров;
  • контроль поставок основных строительных материалов;
  • анализ выполнения работ собственными силами и подрядчиками;
  • контроль использования материалов, трудовых ресурсов, техники и движения денежных средств;
  • анализ доходов и расходов в разрезе групп компаний, проектов, объектов строительства, видов работ и работ.

Перепланирование

  • корректировка планов продаж и бюджетов;
  • корректировка графика производства работ;
  • уточнение контрактов и договорных спецификаций;
  • обновление потребностей в ресурсах, закупках, технике и финансировании;
  • пересчет плановых показателей с учетом изменившихся сроков, объемов и договорных условий.

Бюджетирование, казначейство и инвестиционная деятельность


Блок бюджетирования и казначейства в 1C:ERP Управление строительной организацией используется для финансового планирования строительных проектов, контроля бюджетов, управления платежами и анализа инвестиционных показателей.


Подсистема управления инвестиционной деятельностью позволяет работать с бюджетной моделью проекта, планировать БДР и БДДС, рассчитывать целевые показатели и сравнивать плановые и фактические данные по инвестиционным проектам.


Основные возможности

  • ведение бюджетной модели для управления инвестиционными проектами;
  • формирование бюджетов продаж, доходов и расходов, инвестиций и движения денежных средств;
  • создание экземпляров бюджетов по проектам, объектам строительства и портфелям проектов;
  • формирование БДДС инвестиционного проекта с детализацией до строительных работ;
  • расчет целевых и экономических показателей инвестиционного проекта;
  • планирование графиков финансирования и актирования по договорам;
  • формирование заявок на расходование денежных средств;
  • ведение платежного календаря и контроль кассовых разрывов;
  • сбор фактических данных по бюджетам;
  • план-фактный анализ исполнения бюджетов и инвестиционных планов.

Подробно

Бюджетная модель и аналитики

  • загрузка настроенной бюджетной модели для оценки инвестиционного проекта;
  • ведение статей бюджетов, показателей бюджетов и источников сбора фактических данных;
  • работа с группами компаний, портфелями проектов, объектами строительства, видами работ и работами;
  • настройка дополнительных расчетных показателей с использованием конструктора формул;
  • формирование комплекта отчетности по бюджетной модели;
  • создание экземпляров бюджетов инвестиционных проектов.



Планирование бюджетов строительного проекта

  • планирование бюджета доходов и расходов;
  • планирование бюджета движения денежных средств;
  • планирование инвестиционного бюджета и сводных бюджетов по группе компаний;
  • формирование БДДС инвестиционного проекта по данным заключенных договоров;
  • детализация БДДС до уровня строительных работ или видов работ;
  • использование графиков договоров и финансовых условий оплат при планировании денежных потоков;
  • связь бюджетов с графиком работ, договорами, актированием и финансированием.

Казначейство и платежный календарь

  • формирование заявок на расходование денежных средств по данным графиков движения по договорам;
  • составление платежного календаря для планирования платежей и контроля кассовых разрывов;
  • планирование оплат поставщикам, подрядчикам и прочим контрагентам;
  • контроль ожидаемых поступлений денежных средств;
  • отражение поступлений и списаний безналичных денежных средств;
  • использование статей движения денежных средств для анализа и контроля платежей;
  • связь казначейского контура с договорами, закупками, строительными работами и недвижимостью.

Оценка инвестиционного проекта

  • расчет приведенной стоимости и чистой приведенной стоимости;
  • расчет срока окупаемости и дисконтированной окупаемости;
  • расчет внутренней нормы рентабельности;
  • расчет бухгалтерской нормы прибыли;
  • сравнение плановых и фактических показателей БДР и БДДС;
  • анализ исполнения инвестиционных планов по проектам и объектам строительства.

Отчетность и контроль

  • отчетность по исполнению бюджетов и инвестиционных планов;
  • план-фактный анализ доходов, расходов и движения денежных средств;
  • контроль актирования и финансирования объекта строительства;
  • контроль исполнения договоров и графиков платежей;
  • анализ отклонений по объектам строительства, проектам, портфелям проектов и группам компаний;
  • подготовка данных для управленческой отчетности и принятия решений по финансированию строительства.

Сметы и оценка стоимости строительства


Сметная подсистема 1C:ERP Управление строительной организацией предназначена для подготовки сметной документации, определения сметной стоимости строительства и передачи данных в контур управления выполнением работ.


Подсистема поддерживает работу со сметной документацией на разных уровнях детализации: от ведомости объемов работ и локальных смет до объектных смет и сводных сметных расчетов.


Основные возможности

  • ввод и загрузка первичной сметной документации;
  • редактирование и хранение сметной документации;

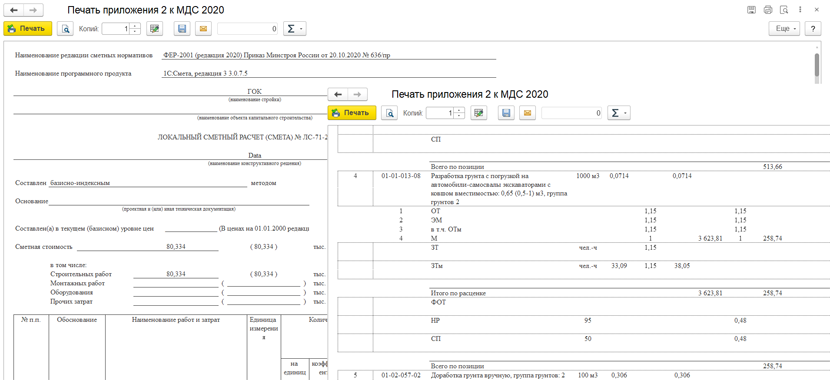

  • печать сметных документов и выпуск выходных форм;
  • проведение экспертизы сметной документации;
  • подготовка локальных, объектных и сводных смет;
  • формирование ведомостей объемов работ;
  • формирование ведомостей ресурсов по стройке, объекту или виду работ;
  • передача сметной информации в подсистему управления выполнением работ.

Подробно

Расчет стоимости строительства

  • определение стоимости базисным методом с использованием сметно-нормативных баз;
  • определение стоимости ресурсным методом с учетом текущих цен и современной номенклатуры строительных ресурсов;
  • определение стоимости базисно-индексным методом с применением коэффициентов пересчета к полной стоимости или к элементам затрат;
  • определение стоимости ресурсно-индексным методом с применением текущих цен и индексов пересчета из сплит-форм;

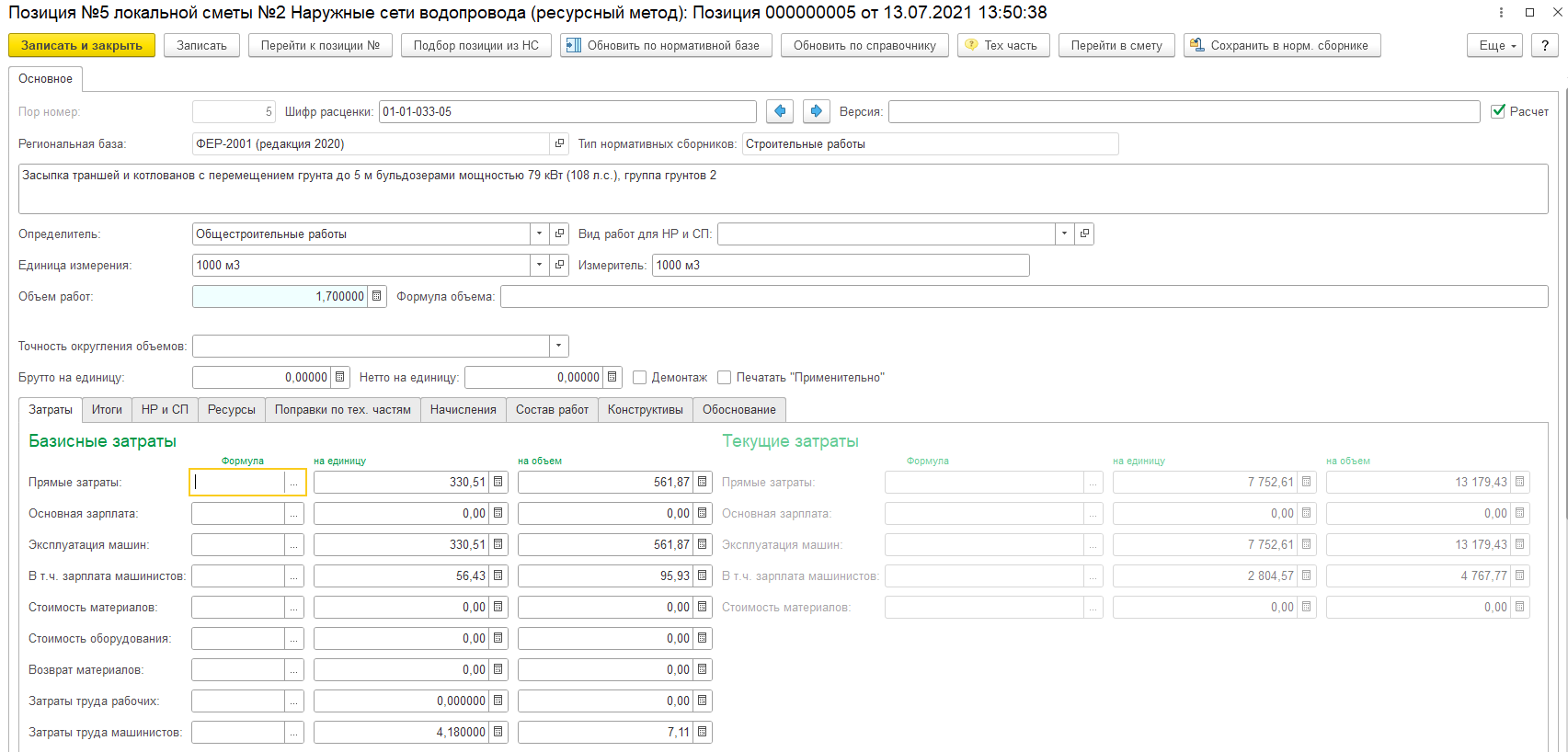

  • расчет итогов на уровне позиции, раздела и сметы;
  • расчет накладных расходов, сметной прибыли, лимитированных затрат, поправок и начислений.

Работа с нормативными данными

  • одновременное использование нескольких региональных сметно-нормативных баз;
  • создание и ведение собственной нормативной базы;
  • использование федеральных, региональных, отраслевых и фирменных нормативов;
  • поиск нормативов и ценников по коду, наименованию и фрагменту наименования;
  • просмотр методической литературы и технических частей;
  • загрузка индексов изменения сметной стоимости;
  • загрузка сметных цен и данных из ФГИС ЦС.

Обмен сметной документацией

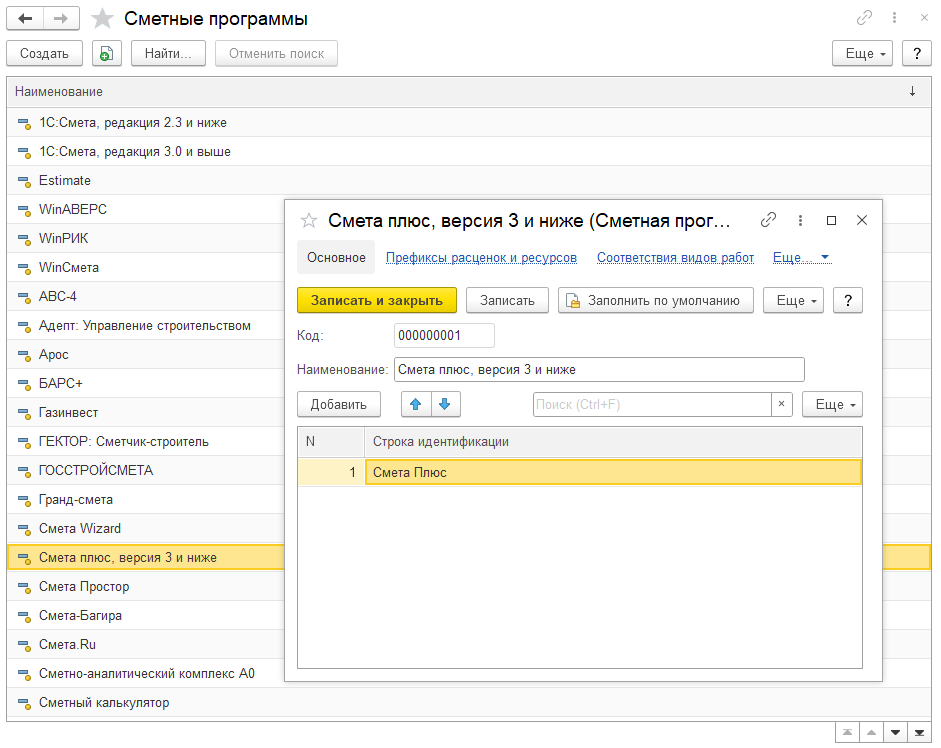

  • загрузка сметной документации из сторонних сметных программ;
  • выгрузка сметной документации для сторонних программ;
  • настройка параметров обмена;
  • обмен в форматах АРПС, GSFX, XML, Excel, ESTML, KENML;
  • загрузка данных из форматов «Гранд-Смета», Smeta.ru, «Гектор 5D Смета», ГГЭ и TIMML.

Работа с информационной моделью

  • сбор проектной информации с информационных моделей;
  • получение элементов, свойств, значений свойств, материалов, типов и стилей;

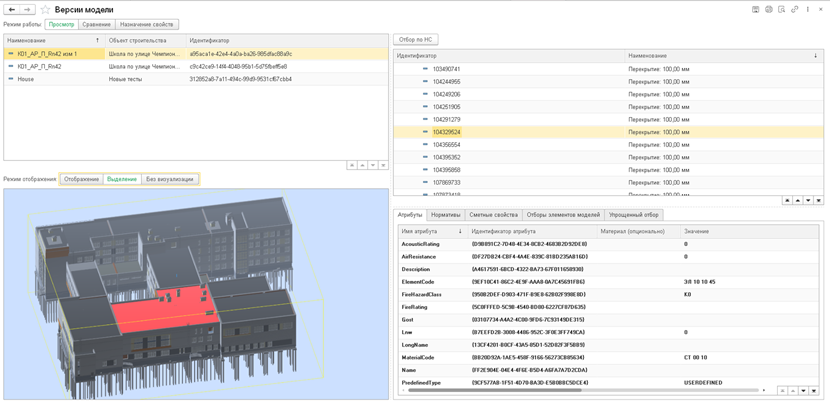

  • интерактивное осмечивание на 3D-сцене информационной модели;
  • визуализация элементов из 1C в САПР и обратно;
  • создание правил назначения сметных свойств на элементы информационной модели;
  • работа инженера-сметчика с моделью через рабочее место «Версии модели».

Данные сметной подсистемы используются дальше в строительном контуре: для календарного планирования, формирования бюджета выполнения работ, подготовки спецификаций к договорам, планирования ресурсов и последующего план-фактного анализа.


Календарно-сетевое планирование и управление выполнением работ


Подсистема «Управление выполнением работ» в 1C:ERP Управление строительной организацией предназначена для планирования строительных работ, управления сроками, ресурсами, договорами, бюджетом выполнения работ и последующим учетом фактического выполнения.


В системе связываются календарный график, сметные данные, материалы, трудовые ресурсы, техника, договоры, актирование и план-фактный анализ по объектам строительства.


Основные возможности

  • формирование календарных графиков строительства в разрезе сценариев;
  • создание графика работ на основании сметной документации;

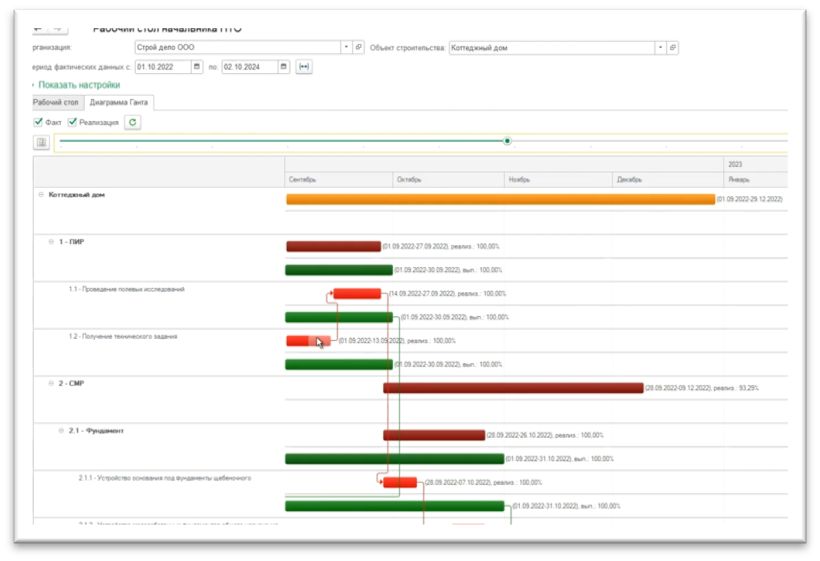

  • редактирование графика в таблице и на диаграмме Ганта;
  • загрузка и выгрузка графиков в формате MS Project;
  • планирование материалов, трудовых ресурсов и строительной техники по работам;
  • расчет бюджета выполнения работ по графику, ресурсам и сметным данным;
  • распределение работ между собственными подразделениями и подрядчиками;
  • подготовка спецификаций к договорам заказчиков и подрядчиков;
  • учет выполненных работ, списание материалов, учет сотрудников и техники;
  • план-фактный анализ сроков, объемов, ресурсов и выполнения работ.

Подробно

Календарные графики и сценарии планирования

  • ведение вариантов плана-графика по объекту строительства;
  • работа с базовым, рабочим, прочими и внешними рабочими сценариями;
  • создание версий сценариев и утверждение рабочего календарного графика;
  • формирование структуры работ, этапов, вех и кодов СДР;
  • настройка связей между работами и задержек между зависимыми работами;
  • пересчет дат и длительности работ по параметрам сценария;
  • актуализация графика по фактическому выполнению работ.

Интеграция со сметой и ресурсами

  • создание набора работ графика на основании локальной сметы;
  • сопоставление позиций локальной сметы с работами календарного графика;
  • создание работ и структуры графика на основании сметных позиций;
  • сопоставление сметных ресурсов со строительными материалами и ресурсами;
  • наполнение работ материалами, трудовыми ресурсами и машино-ресурсами;
  • расчет длительности работ по нормам ресурсов или вручную.

Бюджет выполнения работ и договорная цепочка

  • расчет бюджета выполнения работ по утвержденному графику;
  • расчет стоимости работ по материалам, ресурсам, сметным расценкам и накладным расходам;
  • распределение накладных расходов по работам объекта строительства;

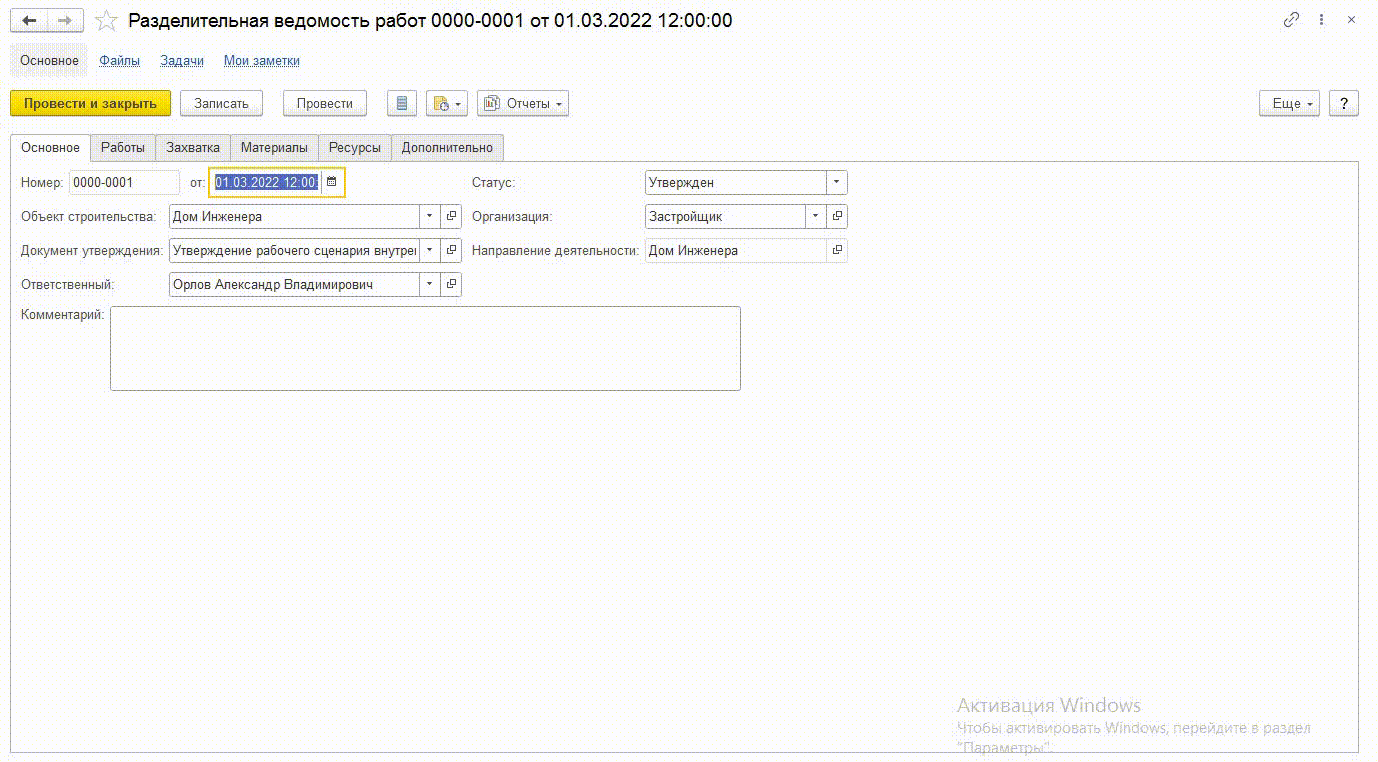

  • формирование разделительной ведомости работ между собственными силами и подрядчиками;
  • подготовка спецификаций к договорам заказчиков и подрядчиков по работам, срокам и стоимости;
  • планирование графиков актирования и финансирования по объекту строительства;
  • формирование заявок на расходование денежных средств по данным графиков движения по договорам.

Учет выполнения работ и используемых ресурсов

  • назначение исполнителей на строительные работы;
  • формирование плана потребностей в материалах по работам и периодам;
  • формирование заказов поставщикам и заказов на доставку материалов;
  • оперативный учет выполненных работ собственными силами и подрядчиками;
  • списание материалов на конкретные строительные работы;
  • учет работы сотрудников и техники по объектам строительства;
  • формирование журнала учета выполненных работ КС-6а;
  • подготовка внутренней приемки, приемки работ подрядчиков и сдачи работ заказчику.

Отчетность и план-фактный анализ

  • объемно-календарный план-график по объекту строительства;
  • сравнение сценариев и версий графиков работ;
  • отчеты по бюджету выполнения работ, актированию и финансированию;
  • анализ обеспеченности материалами и цепочки поставок;
  • план-фактный анализ расхода материалов, трудовых ресурсов и техники;
  • анализ выполнения работ подрядчиков и реализации работ заказчикам;
  • план-фактный анализ по элементам информационной модели и на 3D-сцене.

Закупки и материальное снабжение


Блок закупок и материального снабжения в 1C:ERP Управление строительной организацией связывает план выполнения работ, потребность в материалах, заказы поставщикам, поставки на объект, складской учет и списание материалов на строительные работы.


Строительная специфика формируется в подсистеме «Управление выполнением работ», а закупочный контур использует возможности типового 1C:ERP: условия закупок, соглашения с поставщиками, заказы поставщикам, поступления, графики поставок, взаиморасчеты и возвраты.


Основные возможности

  • формирование плана потребностей в материалах по графику работ;
  • учет разделительной ведомости при распределении материалов между собственными силами и подрядчиками;
  • планирование закупки, перемещения, собственного производства или комплектации материалов;
  • формирование заказов поставщикам по потребностям строительных работ;
  • контроль условий закупок, сроков поставки, графиков оплаты и исполнения заказов;
  • регистрация поступления материалов, оборудования и услуг от поставщиков;
  • организация доставки материалов на строительную площадку;
  • передача давальческих материалов подрядчикам;
  • списание материалов на конкретные строительные работы;
  • анализ обеспеченности, экономии и перерасхода материалов.

Подробно

Планирование потребности в материалах

  • расчет потребности в материалах по календарному графику выполнения работ;
  • использование данных сметы, ресурсов работ и бюджета выполнения работ;
  • учет распределения материалов по разделительной ведомости;
  • формирование плана потребностей в материалах по объекту строительства;
  • планирование потребности в разрезе строительных работ, периодов и объектов;
  • применение правил округления для единиц измерения материалов;
  • подготовка лимитно-заборной карты для обеспечения строительных работ.

Закупки и обеспечение потребностей

  • определение источника обеспечения потребности: закупка, перемещение, собственное производство или комплектация;
  • формирование заказов поставщикам на основании потребностей в материалах;
  • регистрация условий закупок, соглашений, договоров и цен поставщиков;
  • контроль сроков поставки и предполагаемых дат поступления;
  • контроль статусов и состояний заказов поставщикам;
  • корректировка и закрытие заказов поставщикам;
  • связь закупок с графиками поставок и графиками платежей.

Поставки и складской учет

  • оформление поступления товаров, материалов, оборудования и услуг от поставщиков;
  • приемка материалов на склады и строительные площадки;
  • оформление поставки по заказу поставщику, соглашению или отдельному документу поступления;
  • учет материалов в пути и неотфактурованных поставок;
  • корректировка поступлений при расхождениях по количеству, цене или документам;
  • оформление возвратов поставщикам;
  • контроль складских остатков и движения материалов.

Доставка на объект и передача подрядчикам

  • формирование заказов на доставку материалов на объект строительства;
  • распределение доставки между объектами, складами и строительными работами;
  • контроль обеспеченности объекта материалами и оборудованием;
  • передача материалов подрядчикам для выполнения работ;
  • учет давальческих материалов в строительном контуре и регламентированном учете;
  • связь материального обеспечения с договорными спецификациями и календарным графиком работ.

Списание материалов и контроль отклонений

  • списание материалов на конкретные строительные работы;
  • отражение списания материалов в управленческом, бухгалтерском и налоговом учете;
  • сопоставление фактического расхода с нормами, заложенными в смете, графике и бюджете выполнения работ;
  • анализ экономии и перерасхода материалов;
  • формирование отчетов по материалам, использованным при выполнении работ;
  • контроль движения материалов от потребности до списания на результат работ.

Отчетность и анализ снабжения

  • анализ обеспеченности строительных работ материалами и оборудованием;
  • контроль заказов поставщикам, поставок, оплат и закрытия обязательств;
  • анализ складских остатков и движения материалов по объектам строительства;
  • контроль материалов, переданных подрядчикам;
  • анализ планового и фактического расхода материалов;
  • подготовка данных для управленческой отчетности по материально-техническому обеспечению строительства.

Автотранспорт, строительная техника и ГСМ


Подсистема «Управление автотранспортом и механизмами» в 1C:ERP Управление строительной организацией используется для учета автопарка, строительной техники, путевых листов, заказов на транспорт, маршрутов, ГСМ, ремонтов и работы транспорта на объектах строительства.


Решение поддерживает работу диспетчеров, логистов, механиков, водителей и сотрудников транспортных подразделений в едином контуре с заказами, перевозками, строительными работами и затратами.


Основные возможности

  • учет транспортных средств, прицепов, оборудования, агрегатов и регистрационных документов;
  • оформление заказов на транспорт и строительную технику;
  • формирование маршрутных листов и управление перевозками;
  • работа логиста с заказами, маршрутами, планировщиком и картой;
  • выписка, обработка и пакетное формирование путевых листов;
  • расчет нормативного и фактического расхода ГСМ;
  • учет заправок, сливов, топливных карт и данных процессинговых центров;
  • планирование работы транспортных средств и контроль загрузки техники;
  • интеграция с системами спутникового мониторинга;
  • анализ выработки, пробега, простоев, ГСМ, ремонтов и транспортных затрат.

Подробно

Автопарк и строительная техника

  • ведение справочника транспортных средств, моделей, типов ТС, прицепов и оборудования;
  • учет технических характеристик, грузоподъемности, вида топлива, норм расхода ГСМ и закрепленного экипажа;
  • учет документов транспортных средств и водителей с контролем сроков действия;
  • учет шин, аккумуляторов, оборудования и других агрегатов;
  • планирование технического обслуживания и ремонтов;
  • учет состояний и местонахождения транспортных средств.

Заказы, маршруты и диспетчеризация

  • регистрация заказов на транспорт от внутренних подразделений и внешних заказчиков;
  • оформление заказов на технику для выполнения строительных работ на объекте;
  • формирование маршрутных листов вручную или по результатам маршрутизации;
  • учет пунктов маршрута, операций погрузки и разгрузки, временных окон, веса и объема груза;
  • распределение заказов по транспортным средствам в АРМ логиста;
  • работа с планировщиком, картой, зонами доставки и подбором транспортных средств;
  • планирование перевозок собственным и привлеченным транспортом.

Путевые листы и работа техники

  • выписка путевых листов для легковых, грузовых, специальных автомобилей, автобусов и строительных машин;
  • пакетная выписка путевых листов на заданную дату;
  • учет заданий, маршрутов, простоев, выработки транспортных средств и водителей;
  • расчет времени в наряде, дневного и ночного времени, времени простоев и обедов;
  • заполнение факта посещения пунктов по данным мониторинга или мобильного приложения;
  • контроль предрейсовых и послерейсовых осмотров, подписей и статусов путевых листов.

ГСМ, топливные карты и мониторинг

  • расчет нормативного и фактического расхода топлива и технических жидкостей;
  • учет остатков ГСМ на транспортных средствах, заправок, сливов и инвентаризаций;
  • учет топлива, полученного наличными, по талонам, по топливным картам, со склада или от поставщика;
  • загрузка данных процессинговых центров по заправкам ГСМ;
  • загрузка пробега, расхода и координат из систем спутникового мониторинга;
  • сравнение учетных данных с данными мониторинга по пробегу, расходу топлива и заправкам.

Электронные перевозочные документы

  • работа с электронным путевым листом;
  • работа с электронной транспортной накладной;
  • оформление электронного заказа или заявки;
  • заполнение электронных документов по заказам на ТС, маршрутным листам и путевым листам;
  • подписание документов ответственными лицами и получение QR-кода для выезда в рейс;
  • отслеживание статусов обмена электронными перевозочными документами.

Отчетность и анализ

  • анализ заказов на транспортные средства и причин их закрытия;
  • отчеты по выработке транспортных средств, пробегу, простоям и технико-эксплуатационным показателям;
  • контроль путевых листов по ГСМ и показаниям одометров;
  • анализ расхода ГСМ, заправок, остатков топлива и технических жидкостей;
  • план-фактный анализ работы транспортных средств;
  • анализ оказанных транспортных услуг и подготовка реестров к расчетам.

Управление недвижимостью


Подсистема «Управление недвижимостью» в 1C:ERP Управление строительной организацией предназначена для учета объектов недвижимости, долевого строительства, продаж, расчетов с дольщиками, счетов эскроу, аренды и эксплуатации объектов недвижимости.


В контуре недвижимости учитываются параметры и цены объектов, договоры по недвижимости, движение денежных средств, НДС по долевому строительству, сдача объекта в эксплуатацию и взаиморасчеты по аренде.


Основные возможности

  • ведение объектов строительства, объектов эксплуатации и объектов недвижимости;
  • регистрация параметров и цен объектов недвижимости;
  • учет договоров долевого строительства и договоров по недвижимости;
  • учет расчетов с дольщиками, включая операции по счетам эскроу;
  • контроль целевого использования денежных средств по объектам строительства;
  • распределение НДС по объектам долевого строительства;
  • сдача объекта недвижимости в эксплуатацию;
  • формирование сводных счетов-фактур для дольщиков;
  • заключение договоров аренды и учет взаиморасчетов с арендаторами;
  • отчетность по долям, платежам, НДС, объектам недвижимости, аренде и потреблению услуг.

Подробно

Объекты недвижимости и параметры учета

  • ведение объектов строительства, объектов эксплуатации и объектов недвижимости;
  • настройка учетной политики по долевому строительству;
  • регистрация параметров объектов недвижимости: площадей, характеристик, назначения и других признаков;
  • регистрация цен объектов недвижимости;
  • расчет площадей объектов недвижимости;
  • быстрый ввод объектов недвижимости;
  • ведение направлений деятельности, статей движения денежных средств и способов начисления арендной платы.

Долевое строительство и продажи недвижимости

  • заключение договоров долевого строительства и договоров по недвижимости;
  • учет продаж объектов недвижимости и долей объектов строительства;
  • регистрация покупки доли и расторжения покупки доли;
  • расторжение сделок по недвижимости и закрытие расчетов с клиентом;
  • учет платежей по договорам и взаиморасчетов с клиентами;
  • распределение оплат и расчетов по объектам недвижимости;
  • формирование прогноза платежей по объектам строительства и ведомости расчетов по долям.

214-ФЗ, НДС и счета эскроу

  • учет долевого строительства с учетом требований 214-ФЗ;
  • контроль целевого использования денежных средств по объектам строительства;
  • учет входящего НДС по объектам долевого строительства;
  • настройка правил распределения НДС;
  • распределение НДС и формирование декларации по НДС застройщика;
  • учет поступления средств на счета эскроу;
  • учет списания средств со счетов эскроу.

Сдача объекта в эксплуатацию

  • установка параметров учета по строительству;
  • установка базы распределения накладных расходов;
  • закрытие затрат по сдаваемому объекту эксплуатации;
  • сдача объекта недвижимости в эксплуатацию;
  • формирование сводных счетов-фактур для дольщиков;
  • регистрация реализации товаров и услуг по объектам недвижимости;
  • отражение прочих доходов и расходов по объектам строительства.

Аренда и эксплуатация объектов недвижимости

  • заключение договоров аренды объектов недвижимости;
  • учет взаиморасчетов с арендаторами;
  • регистрация объемов потребления услуг переменной части;
  • реализация услуг по аренде;
  • учет услуг от внешних поставщиков по эксплуатации объектов недвижимости;
  • оформление и контроль заявок на обслуживание;
  • учет затрат на эксплуатацию и показаний измерительных приборов.

Отчетность

  • прогноз платежей по объектам строительства;
  • анализ долей и анализ цен долей;
  • ведомость расчетов по долям;
  • декларация по НДС застройщика;
  • реестр объектов недвижимости;
  • взаиморасчеты по услугам аренды;
  • продажи по аренде и потребление услуг переменной части.

Аналитика и план-фактный анализ


1C:ERP Управление строительной организацией поддерживает анализ строительных проектов по ключевым управленческим контурам: выполнение работ, бюджеты, договоры, поставки, ресурсы, материалы, техника, финансовый результат и недвижимость.


Для визуализации показателей может использоваться 1С:Аналитика. В поставку входит панель по выполнению работ заказчика с отчетами и дашбордом для анализа хода строительных работ.


Основные возможности

  • план-фактный анализ выполнения работ по объектам строительства;
  • анализ реализации работ заказчикам и выполнения работ подрядчиков;
  • контроль бюджетов, финансирования, актирования и договорных обязательств;
  • анализ обеспеченности материалами, цепочки поставок и расхода ресурсов;
  • анализ работы трудовых ресурсов, строительной техники и автотранспорта;
  • контроль финансового результата, себестоимости и управленческих показателей;
  • анализ показателей по объектам недвижимости, аренде и продажам;
  • работа с поставляемыми панелями 1С:Аналитика;
  • представление данных в виде таблиц, диаграмм и дашбордов;
  • использование аналитики для контроля отклонений и принятия управленческих решений.

Подробно

Аналитика выполнения работ

  • динамика выполнения работ по объектам строительства;
  • анализ объемов работ и фактического выполнения;
  • план-фактный анализ реализации работ заказчикам;
  • план-фактный анализ выполнения работ субподрядчиков;
  • анализ выполнения работ по срокам, объемам и стоимости;
  • сравнение сценариев и версий календарных графиков;
  • анализ выполнения работ по элементам информационной модели и на 3D-сцене.

Финансы, бюджеты и договоры

  • план-фактный анализ бюджетов строительных проектов;
  • контроль исполнения договоров заказчиков, подрядчиков и поставщиков;
  • анализ графиков актирования и финансирования объекта строительства;
  • контроль заявок на расходование денежных средств и платежного календаря;
  • анализ доходов, расходов, движения денежных средств и инвестиционных показателей;
  • контроль себестоимости строительства и финансового результата по объектам и договорам.

Материалы, ресурсы и техника

  • анализ обеспеченности строительных работ материалами и оборудованием;
  • контроль цепочки поставок и доставки материалов на объект;
  • план-фактный анализ расхода материалов;
  • план-фактный анализ использования трудовых ресурсов и техники;
  • анализ работы автотранспорта, пробега, простоев, выработки и расхода ГСМ;
  • контроль материалов, переданных подрядчикам, и списания материалов на работы.

1С:Аналитика

  • подключение поставляемой панели «Выполнение работ заказчика»;
  • загрузка настроек панели на сервер 1С:Аналитика;
  • использование поставляемых отчетов и дашборда;
  • представление данных в виде таблиц и диаграмм;
  • обновление поставляемых панелей при изменении версии;
  • использование визуальных панелей для контроля состояния строительного проекта.

8.3Технологические преимущества


1C:ERP Управление строительной организацией 2 разработана на технологической платформе 1С:Предприятие 8.3 и использует ее возможности для построения надежной, масштабируемой и гибко настраиваемой информационной системы.



1 Надежность и масштабируемость

Поддержка работы крупных организаций и холдинговых структур с большим объемом данных и пользователей.

2 Разные ОС и СУБД

Работа в средах Windows, Linux и macOS, использование PostgreSQL, MS SQL Server, Tantor, Pangolin, IBM DB2 и Oracle Database.

3 Тонкий и веб-клиент

Доступ к системе через тонкий клиент или веб-клиент, в том числе через обычный интернет-браузер.

4 Мобильные рабочие места

Возможность создавать мобильные рабочие места для планшетов и смартфонов на iOS и Android.

5 Ролевой интерфейс

Настройка интерфейса под конкретного пользователя или группу пользователей с учетом роли, прав доступа и индивидуальных настроек.

6 Функциональные опции

Возможность включать и отключать отдельные функциональные части прикладного решения без изменения конфигурации.


Решение сохраняет преимущества технологической платформы 1С:Предприятие 8.3 и может адаптироваться под структуру, роли и процессы конкретной строительной организации.


Публикации, внедрения, мероприятия

Публикации о продукте
Внедрения продукта
Мероприятия
